Projet d’assainissement des sites du Groupe du lac Gordon
Renseignez-vous au sujet du projet d'assainissement des sites du Groupe du lac Gordon, du travail effectué jusqu'à maintenant et des prochaines étapes.
Sur cette page
Aperçu

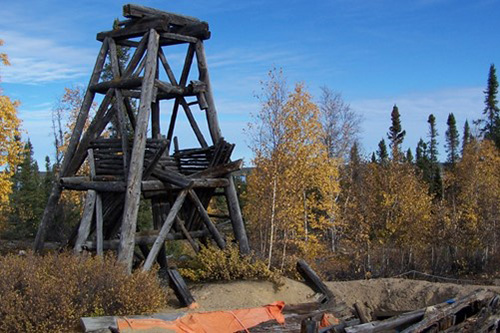

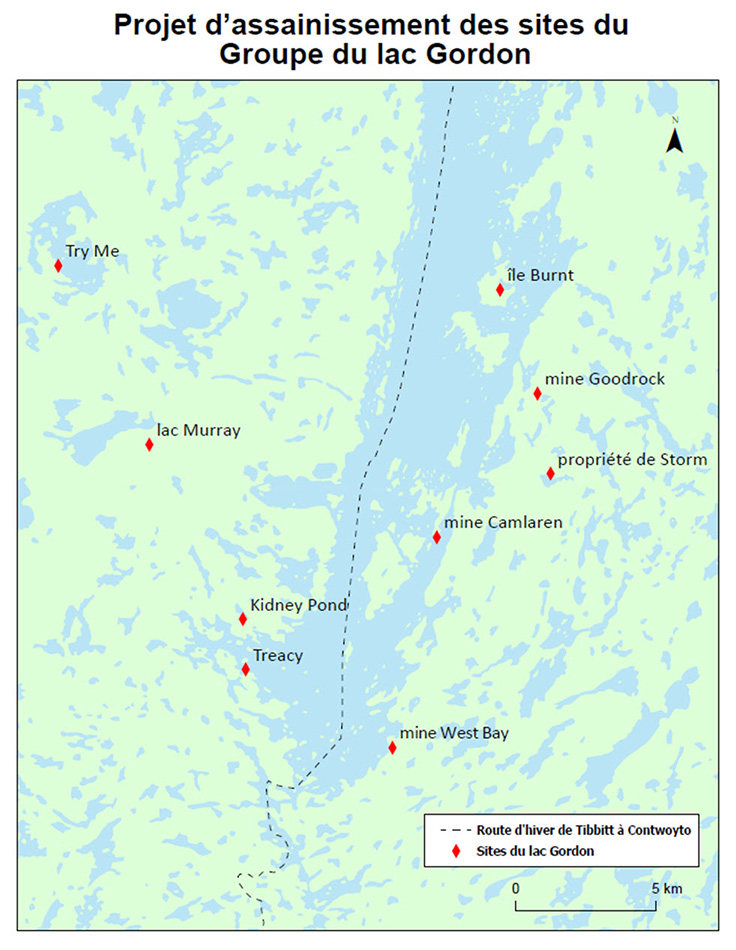

Le lac Gordon se situe à 110 kilomètres au nord-ouest de Yellowknife. Le projet d'assainissement des sites du Groupe du lac Gordon consistait à nettoyer les sites suivants :
- la mine Camlaren;
- l'île Burnt;
- la mine West Bay-Blackridge;
- la mine Goodrock;
- l'étang Kidney;
- la mine Treacy;
- la propriété de Storm;
- Try Me;
- le lac Murray.
Ces sites font partie d'un même plan d'action d'assainissement puisqu'ils sont situés à proximité les uns des autres.
La plus grande mine était la mine Camlaren. Les activités minières liées à l'or et au tungstène dans cette région ont commencé dans les années 1940 et se sont poursuivies jusque dans les années 1990. En tout, 64 137 tonnes de minerai ont été extraites et traitées sur place, ce qui a permis de produire plus de 36 000 onces d'or.
La région est encore fréquemment utilisée pour la chasse, le trappage et d'autres activités terrestres.
Objectifs du projet
Les objectifs du Projet d'assainissement des sites du Groupe du lac Gordon sont les suivants :
- utiliser des approches rentables et fondées sur les risques;
- restaurer les terres à l'aide de l'industrie et des pratiques exemplaires en matière :
- de science;
- d'ingénierie;
- de connaissances traditionnelles;
- poursuivre la collaboration avec des intervenants autochtones à toutes les étapes du projet afin de :
- regagner la confiance des Aînés;
- protéger les terres traditionnelles et les cours d'eau;
- planifier une fermeture et une surveillance efficaces du site, y compris la participation de la communauté à la surveillance, s'il y a lieu.
Problèmes concernant le site
Même si l'industrie a nettoyé certains des sites du lac Gordon à la fin des années 1980, les préoccupations sont demeurées les mêmes. Voici quelques-unes de ces préoccupations :
- les infrastructures abandonnées comme les bâtiments, les quais et les dalles de béton;
- les ouvertures, les puits et les tranchées de la mine;
- les résidus miniers et les stériles provenant des activités minières;
- les sols contaminés par des métaux et des hydrocarbures.
Par conséquent, les cabanes de prospecteurs et les camps d'exploration ont été ajoutés à l'évaluation des 9 sites. L'importance historique pour le patrimoine minier a également été abordée avec :
- la Yellowknife Historical Society (anciennement la NWT Mining Heritage Society) (non disponible en français);
- le Centre du patrimoine septentrional Prince-de-Galles.
La portée complète des travaux requis est décrite dans le plan d'assainissement. Pour obtenir une copie du plan, visitez :
- Registre public de l'Office des terres et des eaux de la vallée du Mackenzie (non disponible en français)
Approche de mobilisation
Relations Couronne-Autochtones et Affaires du Nord Canada (RCAANC) s'est engagé à collaborer avec les communautés locales pour fournir de l'information sur le projet d'assainissement. Pour ce faire, nous continuons de rencontrer régulièrement les détenteurs de droits autochtones et les parties prenantes pour faire le point sur le site.
Visites du site
Des visites du site ont eu lieu chaque été depuis 2015. Les détenteurs de droits autochtones et les parties prenantes ont été amenés sur le site pour :
- voir l'état d'avancement des travaux d'assainissement;
- donner leur avis et partager leurs points de vue.
Réunions communautaires de mise au point
Depuis le début des mesures correctives en 2017, des réunions communautaires de mise au point ont été organisées chaque année.
En 2019, l'équipe responsable du projet a tenu un atelier visant à élaborer un cadre de travail pour la mise en place d'un programme de surveillance communautaire.
Études sur l'archéologie et les connaissances traditionnelles
Avant le projet d'assainissement, des études sur l'archéologie et les connaissances traditionnelles ont été effectuées dans la région. Des consultations ont été menées auprès :
- de la Yellowknife Historical Society;
- du Centre du patrimoine septentrional Prince-de-Galles.
Les études ont également été effectuées en consultation avec ces mêmes groupes et la Première Nation des Dénés Yellowknives. Elles comprenaient la consignation d'articles et de zones d'importance culturelle ou patrimoniale.
Pour en savoir plus :
Travaux réalisés
Le projet d'assainissement en est à la deuxième année de la surveillance à long terme. L'objectif de la surveillance à long terme est de s'assurer que les contaminants ont été nettoyés et n'affectent plus :
- la terre;
- l'air;
- l'eau;
- les oiseaux;
- les poissons;
- la faune.
La surveillance est effectuée chaque année au printemps et à l'automne. Elle comprend :
- l'échantillonnage des eaux de surface;
- la surveillance des zones de confinement des résidus et du sol;
- la surveillance visuelle.
Ces mesures permettent de s'assurer que les mesures d'assainissement sont toujours en place et demeurent efficaces.
De 2017 à 2019
Entamé à l'été 2017 et achevé en 2018, l'assainissement consistait notamment à :
- retirer des bâtiments;
- remblayer les ouvertures de mines;
- consolider et isoler les sols contaminés, les résidus et les stériles;
- construire une zone de confinement des résidus et du sol;
- revégétaliser les sols.
La démobilisation (retrait de l'équipement des sites) a eu lieu en mars 2019 par une route d'hiver.
La phase 1 de la surveillance à long terme a commencé au cours de l'été 2019. L'objectif de la phase 1 était de s'assurer que le site ne constituait plus une menace pour l'environnement.
2016
Le contrat d'assainissement a été attribué à une coentreprise entre :
- Delta Engineering Ltd.;
- Nahanni Construction Ltd.
Les permis d'utilisation des terres et des eaux pour les travaux d'assainissement ont été attribués par l'Office des terres et des eaux de la vallée du Mackenzie.
Le plan d'action d'assainissement pour ce groupe de sites a été élaboré selon les discussions tenues avec :
- les Premières Nations;
- les intervenants.
De 2013 à 2015
Des activités d'évaluation supplémentaires à l'appui d'une évaluation des risques ont été menées sur les sites afin de définir les risques pour :
- la santé humaine;
- l'environnement.
2012
Des travaux ont été effectués sur les sites pour :
- déterminer s'il y avait présence de contaminants et dans quelle proportion;
- proposer des options d'assainissement;
- estimer les coûts de nettoyage.
L'évaluation environnementale des sites (phase 3) a été achevée pour :
- la mine Camlaren;
- l'île Burnt;
- la mine West Bay-Blackridge;
- la mine Goodrock;
- l'étang Kidney;
- la mine Treacy.
L'évaluation environnementale des sites (phases 1 et 2) a été achevée pour :
- Try Me;
- le lac Murray.
2009
L'évaluation environnementale des sites (phase 2) a été achevée pour :
- la mine Camlaren;
- l'île Burnt;
- l'étang Kidney;
- la mine West Bay-Blackridge;
- la propriété de Storm;
- la mine Goodrock;
- la mine Treacy.
Prochaines étapes
La phase 1 de la surveillance à long terme a commencé en 2019 et se poursuivra jusqu'en 2023.
Elle comprendra le prélèvement annuel d'échantillons et la réalisation d'inspections visuelles. Ces activités visent à confirmer que les mesures d'assainissement et de gestion des risques choisies et mises en œuvre dans le cadre du programme d'assainissement continuent de protéger la santé humaine et l'environnement sur les sites du Groupe du lac Gordon.
